泰安市麻豆精品一区在线告訴您:國道跨越黃浦江上遊的一座大橋。全橋總長779m,橋梁按上、下行獨立分幅布置,橋梁總寬27.5m,主橋為3跨變截麵預應力混凝土連續箱梁,跨徑組合85m+125m+85m,主橋全長295m。引橋為簡支板梁,兩側各11孔,跨徑22m,引橋全長2×242m=484(m)。
大橋整體頂升方案:為了避免影響交通,上、下行橋梁分開頂升,頂升完成一幅後,進行另一幅的頂升。對單幅橋梁進行頂升時,另一幅的橋梁雙向通車。

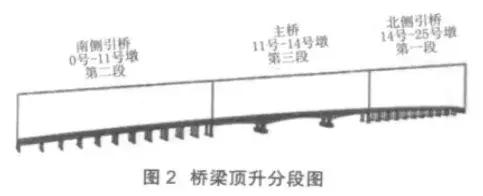

主橋、引橋分開頂升。對單幅橋梁分成 3 段進行頂升:先頂北側引橋(242 m),然後頂南側引橋(242 m),頂主橋(295 m)。
大橋頂升的難點在主橋 3 跨連續箱梁的頂升。現主要針對主橋的大跨徑連續箱梁進行闡述。
主橋大跨徑連續梁整體頂升方案:對主橋中墩邊墩采用直接頂升法,以墩柱為反力基礎,在墩柱與箱梁底之間安裝頂升千斤頂,通過PLC 電腦同步控製下整體頂升箱梁的方法實現抬高主橋橋麵標高的目的。此方法的優點是頂升時基本不改變原有橋梁的受力體係,受力較明確。考慮受力需要,頂升前,對主墩進行加粗,對邊墩加抱箍;對連續梁頂升位置處進行局部加固;設置必要的鋼結構限位裝置,預警頂升過程中產生橫向、縱向偏移。

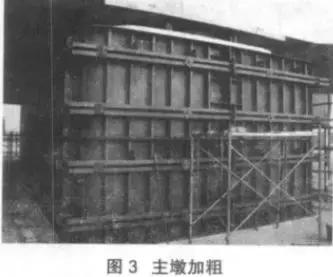

主橋頂升千斤頂支撐基礎:對主橋進行整體頂升,可利用原有的主墩和邊墩作為千斤頂的支撐基礎。考慮千斤頂布置離原柱邊較近,防止柱劈裂,對主墩進行加粗。
箱梁千斤頂頂升部位處理:受墩柱位置所限,頂升液壓千斤頂放在支座的前後位置,此位置處箱梁位空心,按照受力需要,需對此部位進行加固。
具體處理措施:

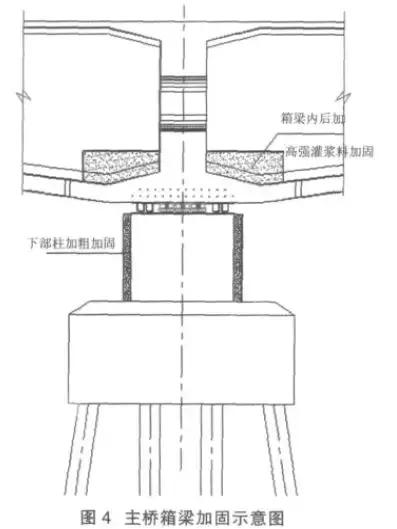

(1)在主墩上部箱梁的肋兩側新澆築鋼筋混凝土;
(2)新加的鋼筋部分(新加部分箱梁斷麵下部部位需植筋,斷麵上部預應力孔洞較多,所以斷麵上部不植筋)需與原有箱梁植筋連接;植筋植入箱梁內15 d 深度,植筋時需采用鋼筋探測儀探測,避開箱梁內的鋼筋及預應力管孔;
(3)新加的部位混凝土需與原混凝土鑿毛連接,並作好界麵處理;
(4)新加部位采用C50 的灌漿料,以上材料均需加微膨脹劑。
主橋千斤頂選用及布置:
頂升千斤頂:采用200 t 雙作用液壓千斤頂,液壓千斤頂選用參數:200 t、63 MPa、高366 mm、底徑244 mm、行程140 mm。

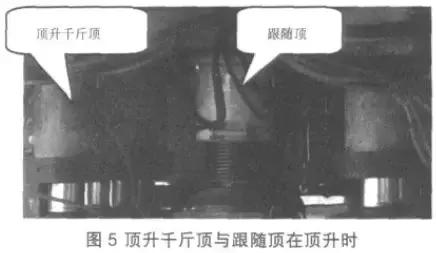

使用油壓頂升缸(液壓千斤頂)頂升重物是工程中常見的施工方法,尤其是幾百噸以上的重載工件施工,隻有油壓頂升是可行的選擇。如果液壓千斤頂在頂升時發生意外內泄,那麽重載頂升的安全性受到影響。跟隨千斤頂的目的就是為了預防現有技術中存在的不足,提供一種在油缸的油壓突然失效時仍能有效支撐重載工件,避免工件滑落的機械式隨動支撐機構。跟隨千斤頂選用參數:400 t、行程140 mm、高390 mm、底徑368 mm

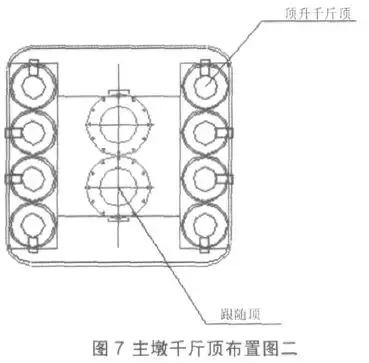

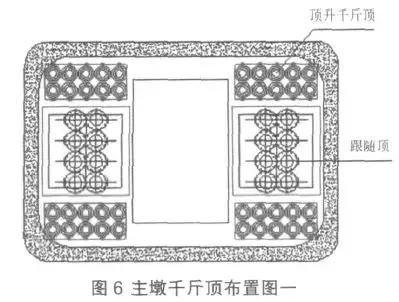

千斤頂布置:在主墩位置共布置40 台200 t的頂升千斤頂,16 台400 t 的跟隨頂;在邊墩布置16 台200 t 的頂升千斤頂,4 台400 t 的跟隨頂。
主橋頂升支撐墊塊:頂升支撐體係一般采用混凝土或鋼結構工具

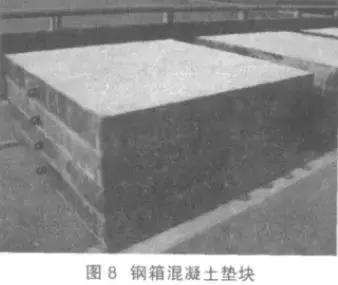

式墊塊。但由於主橋自重過大,主橋墊塊采用了鋼箱混凝土,外形為長方體鋼箱,鋼箱內澆築鋼筋混凝土。
由於千斤頂的行程有限,所以每次頂升行程在10 cm,而對於整體頂升158 cm 來說,需整體頂升16 個行程。墊塊根據頂升高度做成工具式墊塊,根據頂升高度設置墊塊高為10 cm。單個墊塊高度誤差小於±0.3 mm, 同一支點1 580 mm 高的墊塊累計誤差不超過6 mm。為控製頂升墊塊的誤差小化,墊塊采用鋼板焊接成型,並上車床銑刨,內灌高強(C50)混凝土。通過控製墊塊誤差,防止頂升時由於墊塊疊加引起誤差積累,造成頂升的誤差以及結構不均勻受力。
主橋頂升限位:由於千斤頂安裝的垂直誤差及頂升過程中其它不利因素的影響,在頂升過程中可能會出現微小的水平位移,為避免出現此類情況,需在主橋、引橋設置平麵限位裝置,限製縱橫向可能發生的位移。
在兩個主墩左右及前後側均設置限位裝置(4個方向)。在兩個邊墩左右側及引橋側向位置(3 個方向)設置限位裝置。在主墩上設置抱柱箍,在抱柱箍上設置限位柱,抱柱箍與限位柱之間焊接連
接成一整體,頂升時利用限位柱、抱柱箍、柱的整體剛度來對橋梁上部進行限位;在邊墩上設置抱柱箍,在抱柱箍上設置限位柱,抱柱箍與限位柱之間焊接連接成一整體,頂升時利用限位柱、抱柱箍、柱的整體剛度來對橋梁上部進行限位。
主橋頂升控製係統:

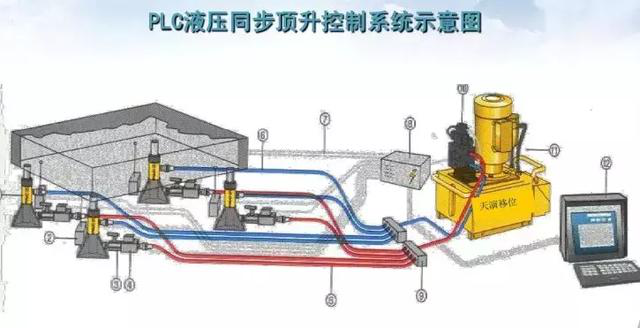

主引橋均采用PLC 控製液壓同步頂升技術。本處采用位移控製,力監控的方法。同步控製精度為±1.0 mm,這樣就可以很好地保證頂升過程的同步性,確保頂升時上部結構的安全。頂升行程監測:采用精度為0.1 mm 的位移傳感器;對主橋采用12 點同步控製係統進行頂升,每個控製點對應於千斤頂分組點。
